三秦都会报:千余名建设者奋战泾河峡谷
泉源:三秦都会报 宣布时间:2024-02-19 阅读数:1302
三秦都会报-秦闻讯(记者 张维 视频 余慧敏)2月5日,,腊月二十六,,距西安市约90公里的泾河下游峡谷最后,,谷壑幽深,,银装素裹。。。。1000多名建设者冒着严寒,,奋战在承载着陕西水利人73年不懈追寻“高峡出平湖”梦想的东庄水利枢纽工程施工现场,,铁锹声、起吊声、敲击声此起彼伏,,原本万籁俱寂的山谷见证着每一个奋进的瞬间。。。。

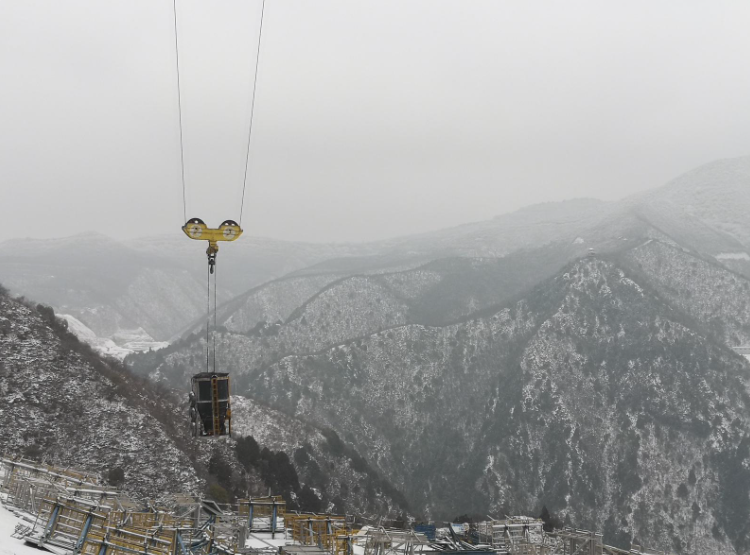

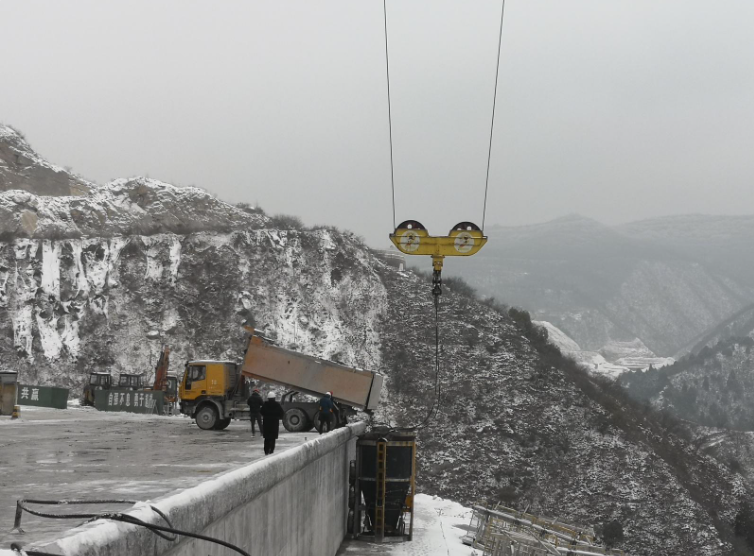

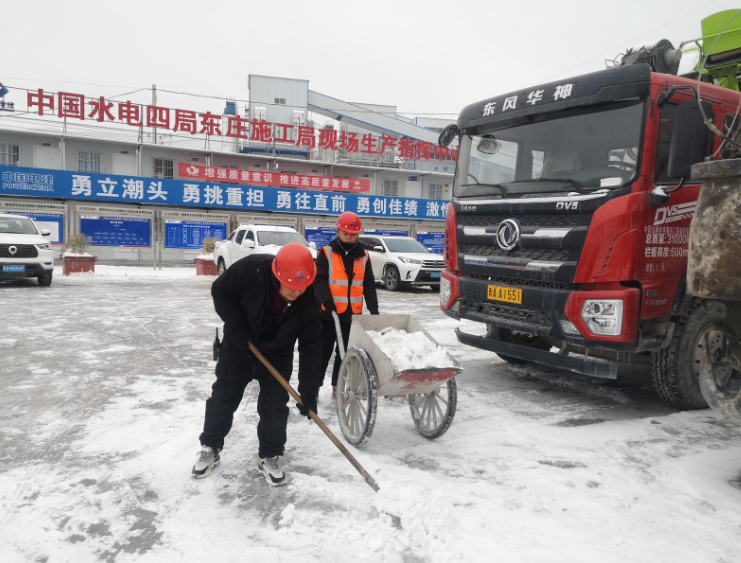

一场大雪事后,,陕西渭北高原尤显严寒,,记者一行戴霜履冰辗转来到施工现场,,目之所及,,群山围绕,,白雪皑皑。。。。这里左岸为淳化县车坞镇,,右岸为礼泉县叱干镇。。。。近处,,几位工人正在清扫积雪,,从拌杂楼装载着混凝土的自卸车往返穿梭在工地上;;;垂头俯视,,笔直距离200米左右的峡谷里,,隐约可以看到建设者忙碌的身影;;;仰面瞻仰,,缆机正在将一罐装有约9立方米的混凝土徐徐运输到仓面。。。。

记者在东庄水利枢纽工程库坝区相识到,,大坝混凝土施工对温度的要求很高,,整年都要解决冬季保温、夏日隔热两大温控磨练。。。。“一台缆机6分钟左右循环吊一罐混凝土,,1个小时吊10罐左右,,混凝土运送到仓面以后,,举行平仓铺料、振捣,,丕层笼罩10厘米厚的保温被,,举行暂时保温,,收仓时再盖10厘米厚保温被、电热毯。。。。”中国水利水电第四工程局有限公司项目司理傅华先容道,,施工中都做了保温步伐,,确保拌杂楼生产的混凝土出机口温度在10-12℃,,入仓之后的浇筑温度控制在10℃以上,,冬季也是选择气温条件好的天气举行浇筑,,避开一天夜间气温极端低下的情形,,以确保冬季混凝土浇筑的施工质量。。。。


施工单位战胜低温等带来的倒运影响,,前不久东庄水利枢纽工程大坝浇筑高度突破了100米,,春节时代进入了周全攻坚阶段。。。。2月11日,,在泾河峡谷中,,施工职员与各项装备火力全开,,灌浆洞打孔作业、运送砂浆、一样平常巡检、报表缮写等各项事情有条不紊,,为加速推进东庄水利枢纽大坝混凝土浇筑事情履职尽责,,默默坚守在各自的岗位上。。。。

“为了确保2024年的度汛目的和整年建设目的,,春节时代,,水垫塘二道坝工程、左岸山体内的引水发电系统、坝肩两岸库坝区防渗工程、大坝混凝土砂石系统4个主体工程建设所有不放假,,或许有1000多人坚守事情岗位,,全力推进工程建设,,施工中严把工程清静质量关,,全力冲刺整年目的使命。。。。”陕西省东庄水利枢纽工程建设有限责任公司建设质量部副部长张浩说。。。。
